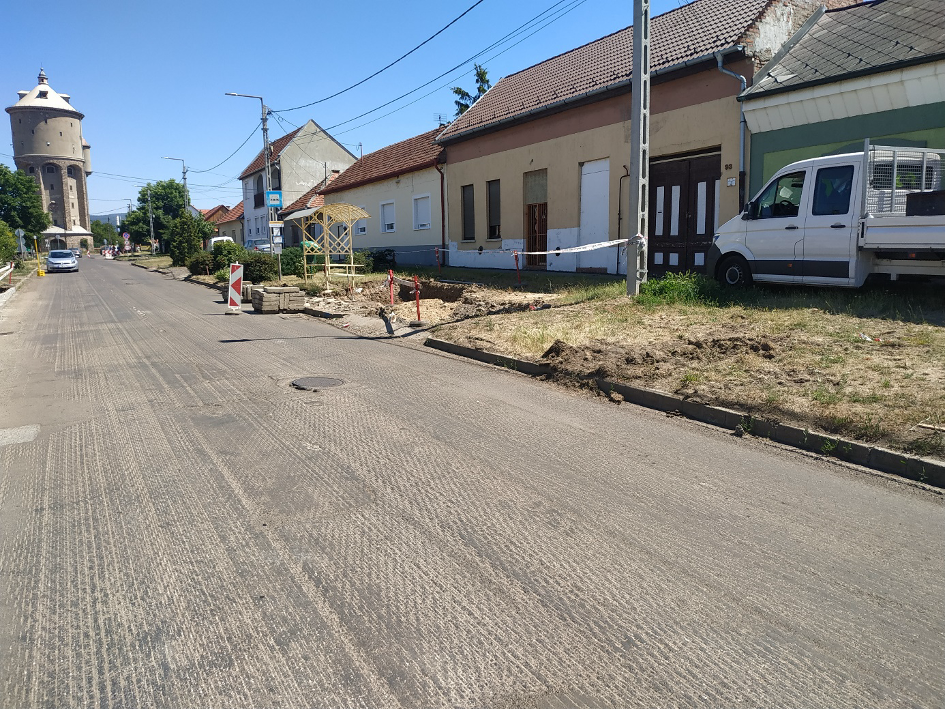

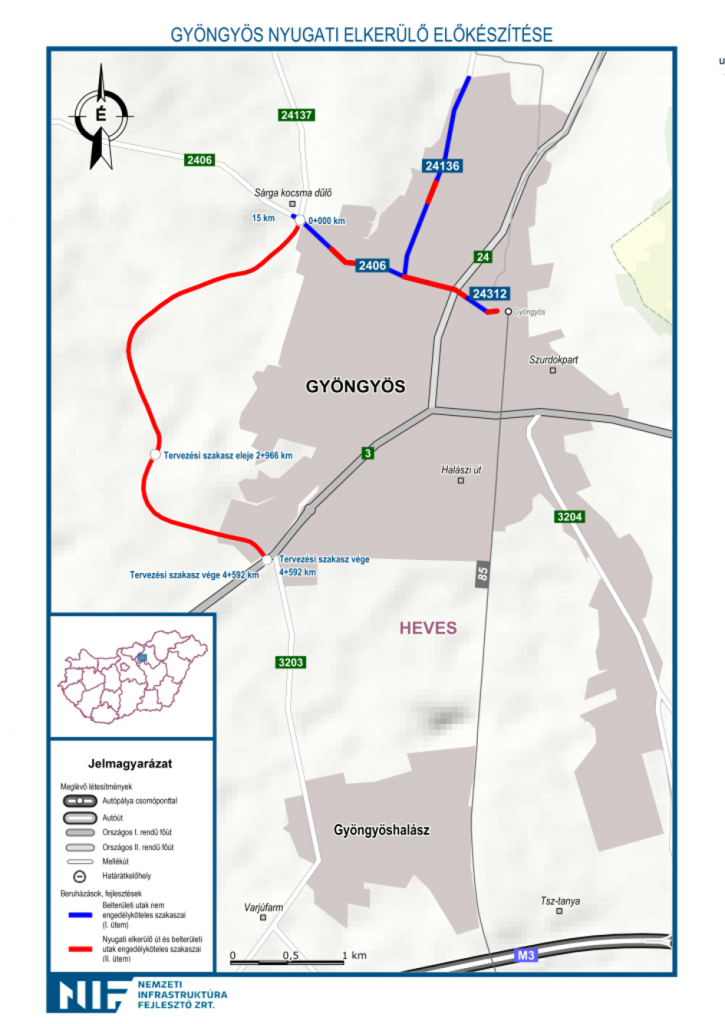

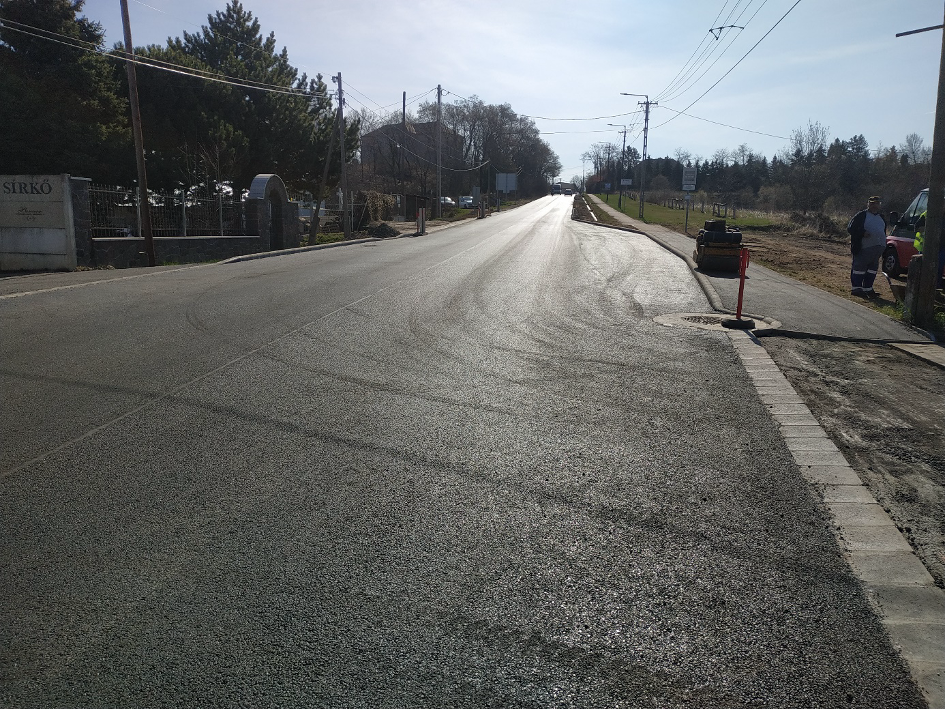

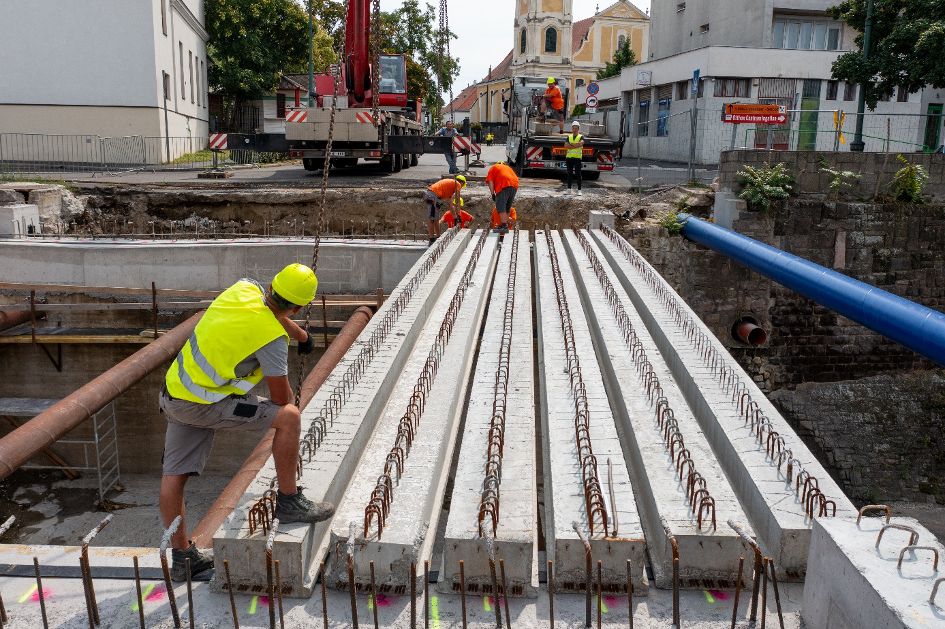

A Gyöngyös nyugati elkerülő út építése 3 ütemben valósult meg. I., és II. ütemben a 2406, 24312, és a 24136 j. utak belterületi szakaszainak felújítása történt meg. Az I. ütemhez kapcsolódott a Nagypatak híd teljes felszerkezet cseréje. Az érintett útszakaszok a felújítást követően átkerülnek Gyöngyös Város Önkormányzata kezelésébe.

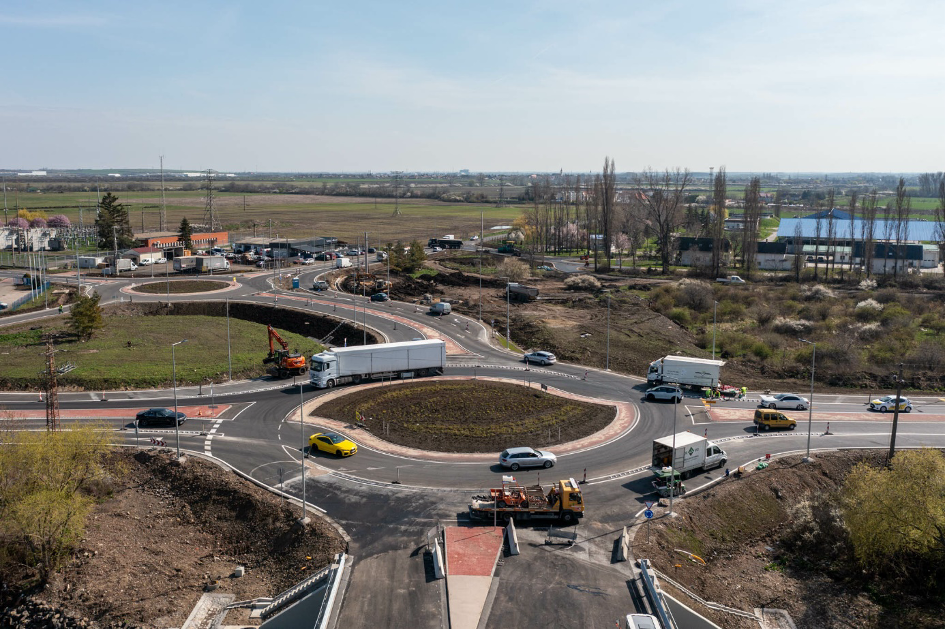

A III. ütemben épülő elkerülő út két szakaszban valósult meg. Az 1. szakasz a korábban megépült, mintegy 3 km hosszú út teljes pályaszerkezet cserével járó felújítása. A 2. szakasz a 1,5 km hosszban új nyomvonalon épült pálya, és az ehhez kapcsolódó körforgalmú csomópontok a 3 sz. főút, és a 3203 j. út csomópontjában.

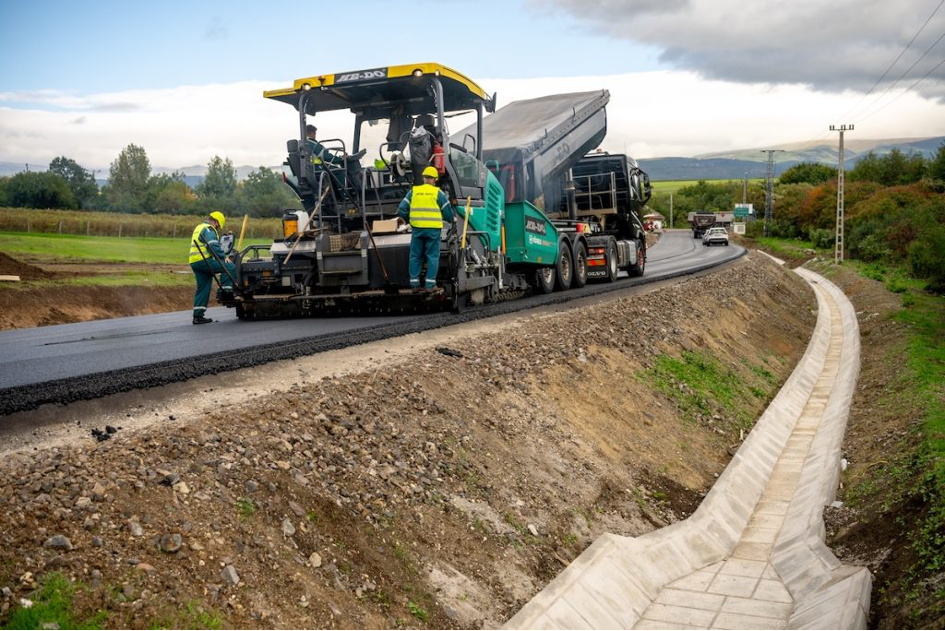

Az I. szakasz munkaterület átadása 2022 február hóban volt, forgalomba helyezése 2023 októberében.
A II. szakasz munkaterület átadása 2022 május hóban, forgalomba helyezése 2023. március hónapban volt.
A III. szakasz munkaterület átadása 2022 május hóban, forgalomba helyezése 2024 december hónapban volt.
